Дорожня карта встановлення інвертора

Покроковий план впровадження системи резервного електроживлення для нашого будинку

Необхідні кроки

Технічне обстеження будинку Виконано

Проведено повне технічне обстеження будинку для визначення можливостей встановлення інвертора та необхідних технічних рішень.

Складання технічного завдання Виконано

Підготовлено детальне технічне завдання на основі результатів обстеження, визначено вимоги до обладнання та монтажу.

Підбір обладнання Виконано

Проведено аналіз ринку та підібрано оптимальне обладнання відповідно до технічного завдання та бюджету проекту.

Вибір підрядника Виконано

Обрано підрядника для виконання робіт з встановлення інвертора.

Проведення зборів Виконано

Проведено збори співвласників для обговорення та затвердження рішення про встановлення інвертора. Документи →

Збір коштів Виконано

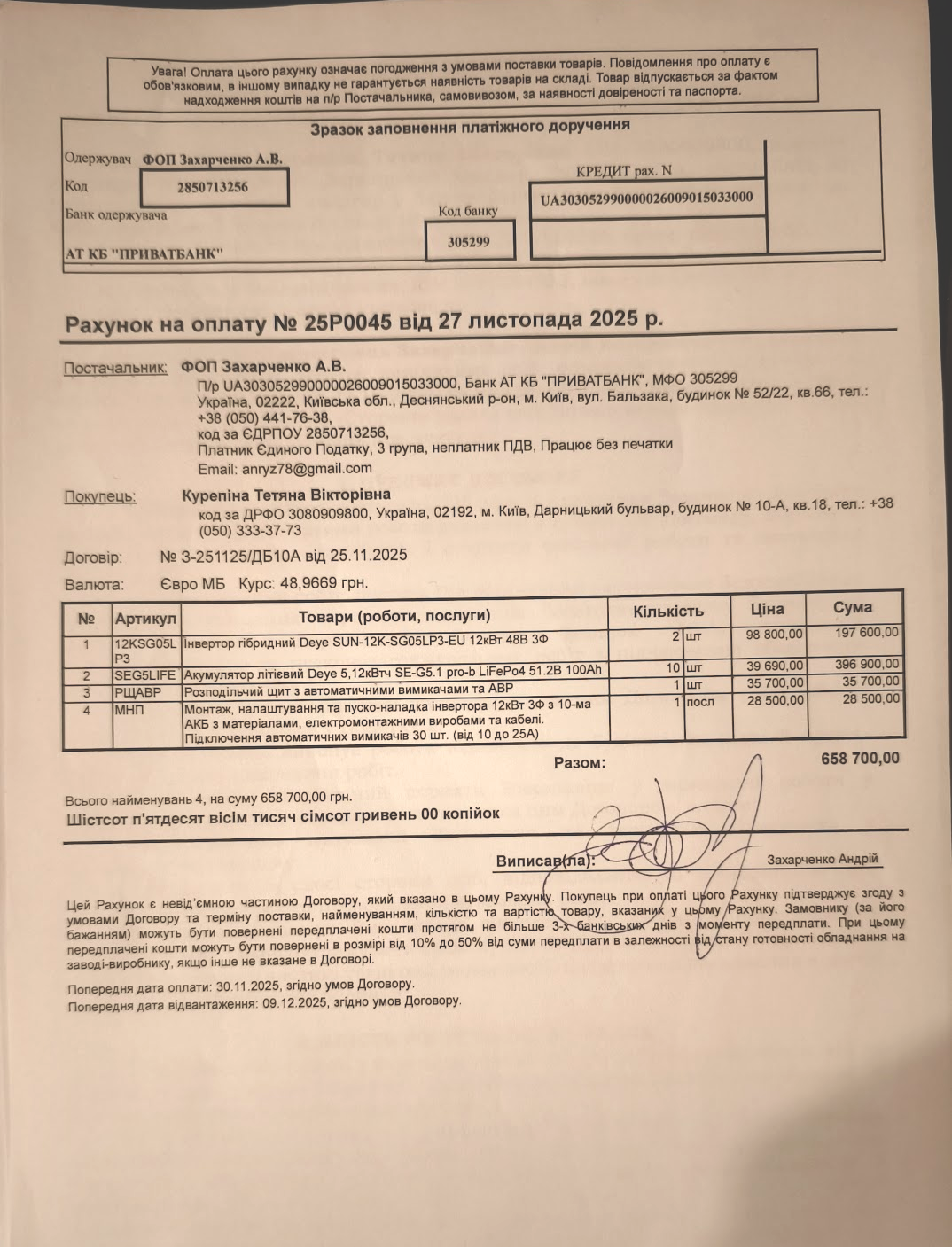

Зібрано необхідні для встановлення інвертора кошти від співвласників. Документи →

Збір триває. Після встановлення сума оплати користування ліфтом буде збільшена на 30%.

Підписання договору Виконано

Укладено договір з підрядником на виконання робіт з встановлення інвертора та супутніх систем. Документи →

Передплата Виконано

Здійснено передплату згідно з умовами договору для забезпечення початку виконання робіт. Документи →

Узгодження з керуючою компанією В процесі

Триває процес узгодження з керуючою компанією необхідних документів та дозволів для встановлення інвертора. Очікується отримання відповідних дозволів.

Збір підписів для уповноваження ініціативної групи Виконано

Зібрано підписи співвласників для уповноваження ініціативної групи вирішувати питання з керуючою компанією щодо встановлення інвертора. Документи →

Збір підписів до листа-повідомлення КП про намір встановити інвертор Виконано

Офіційне повідомлення керуючої компанії про намір встановити інвертор з наданням необхідної документації. Документи →

Створення списку супутніх робіт Виконано

Складено перелік проблемних місць будинку та недоліків існуючих мереж і комунікацій, які заважають встановленню інвертора та потребують усунення.

Поточні питання:

  1. АВРи вхідної групи не працюють, пошкоджені, сторонні предмети.
  2. Резервна лінія ліфтів вимкнена, причина не зрозуміла. Вірогідно непрацюючий АВР, заміна.
  3. Розпломбування і пломбування щита для заміни АВР
  4. ІТП підключена поза обліком, напряму на вхід індивідуальних споживачів (квартир). Чому?

Передача документів в КП та отримання дозволу В процесі

Передача повного пакету документів до керуючої компанії та отримання офіційного дозволу на встановлення інвертора.

Виправлення недоліків існуючих мереж і комунікацій Очікується

Виконання робіт з усунення виявлених недоліків електромережі та інших комунікацій. Заплановано з 5.12 (за наявності документів).

Монтаж інвертора Очікується

Безпосереднє встановлення інвертора та підключення до електромережі будинку відповідно до технічного завдання. Заплановано на 8.12.2025.

Введення в експлуатацію Очікується

Офіційне введення системи інвертора в експлуатацію після завершення монтажних робіт та перевірки всіх систем.

Встановлення системи автоматичного керування навантаженням Очікується

Налаштування системи автоматичного вимикання ліфтів, МЗК та інших споживачів в залежності від рівня заряду батарей. Впровадження системи моніторингу.

Встановлення СКД на ліфти Очікується

Монтаж системи контролю доступу (СКД) на ліфти для забезпечення контролю доступу до ліфтів під час відключень електропостачання.

Видача карток СКД Очікується

Виготовлення та видача карток системи контролю доступу мешканцям будинку для користування ліфтами.

Налаштування СКД для роботи під час відключень світла Очікується

Налаштування системи контролю доступу для безперебійної роботи під час відключень електропостачання завдяки резервному живленню від інвертора.

Автоматизація роботи ІТП, віддалений контроль тиску Очікується

Впровадження системи автоматизації роботи індивідуального теплового пункту (ІТП) та налаштування віддаленого контролю тиску в системі опалення.

Обговорення створення ОСББ Очікується

Обговорення питання створення об'єднання співвласників багатоквартирного будинку (ОСББ) для ефективного управління будинком та спільними ресурсами.

Поточний статус

Поточний стан проекту:

Активні етапи

Наразі в процесі виконання: узгодження з керуючою компанією та передача документів в КП. Збір підписів та створення списку супутніх робіт завершено, попередні пункти виконані, наступні чекають на завершення поточних етапів.

11
Виконано
2
В процесі
9
Очікується

Документи

Додаткові витрати

1

Заміна вхідних АВР

Обладнання + роботи

2

Заміна АВР ліфтів

Обладнання + роботи

3

СКД на ліфт

Обладнання + роботи

Примітка: Поки зібраних коштів має вистачити. Перелік необхідного обладнання, чеки на закупівлю та виконані роботи будуть опубліковані згодом.

Контактна інформація

Є запитання щодо встановлення інвертора? Звертайтесь до членів ініціативної групи:

📱 Вайбер чат або телефон:

097 109 74 03 (Катерина)

Ми із задоволенням усе пояснимо та відповімо на всі ваші питання!
